Rechnen Sie mit 12 bis 22 Monaten reiner Bauzeit für ein Massivhaus, bei einem Fertighaus sind es meist 9 bis 15 Monate. Zählen Sie Planung und Genehmigung dazu, landen Sie schnell bei 18 bis 27 Monaten Gesamtdauer. Das ist keine Panikmache, sondern Erfahrungswert. Die drei größten Zeitfresser: die Baugenehmigung, das Wetter und übernommene Eigenleistung, die fast immer länger dauert als geplant.
Kurz gesagt:
- Die durchschnittliche Bauzeit für ein Massivhaus beträgt 12 bis 22 Monate, inklusive Planung und Genehmigung, während Fertighäuser in 9 bis 15 Monaten fertiggestellt werden.
- Verzögerungen entstehen häufig durch behördliche Rückfragen, ungünstiges Wetter und eigenständige Arbeiten, die den Zeitplan erheblich beeinflussen können.
- Es empfiehlt sich, 10 bis 20 Prozent zusätzliche Zeit als Puffer einzuplanen, um unvorhergesehene Verzögerungen bei der Bauzeit zu vermeiden.
- Für eine effiziente Bauplanung sollten alle Entscheidungen vor Baubeginn getroffen, Bauanträge vollständig eingereicht und ein erfahrener Bauleiter engagiert werden.
- Das Konzept des schlüsselfertigen Bauens mit festen Meilensteinen und unabhängiger Kontrolle hilft, die Bauzeit zu begrenzen und Qualität zu sichern.
Wie lange dauert der Hausbau wirklich?

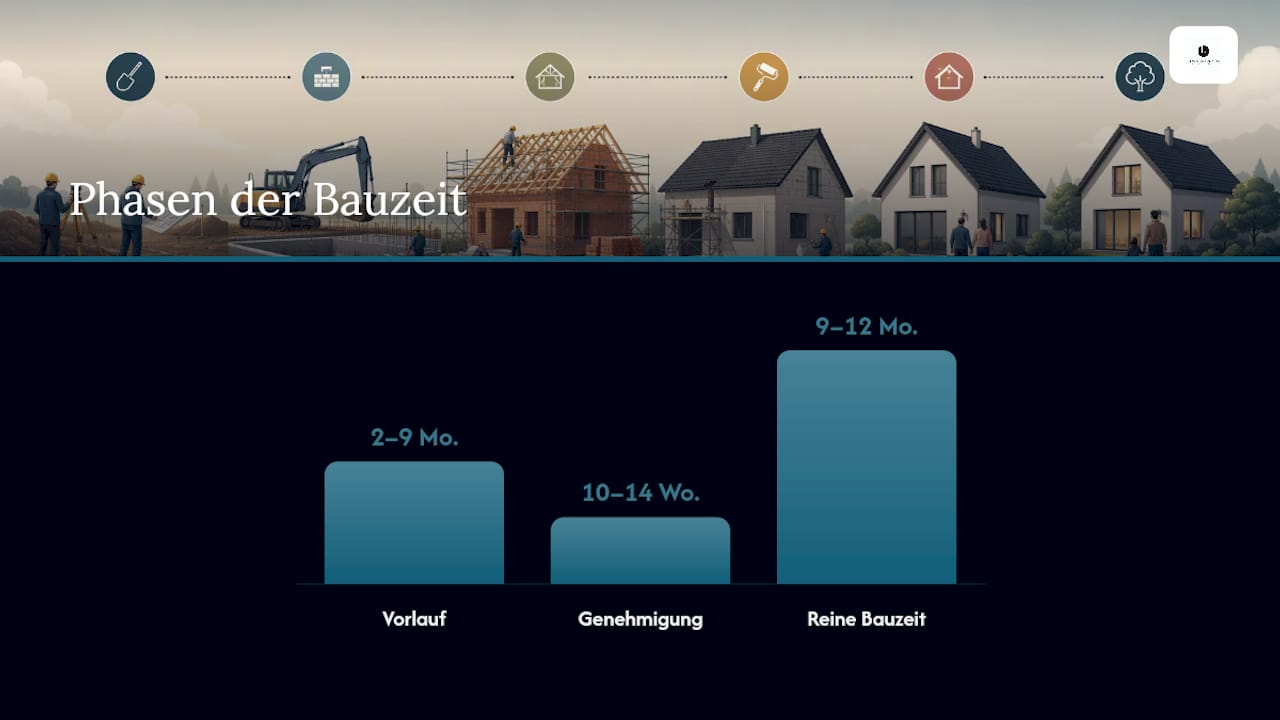

Die Gesamtdauer eines Einfamilienhauses setzt sich aus drei Blöcken zusammen, und die werden in Gesprächen mit Bauherren fast immer durcheinandergeworfen. Vorlauf, Genehmigung, reine Bauzeit. Drei völlig unterschiedliche Zeitfenster mit unterschiedlichen Stellschrauben.

Die Vorlaufphase, also Grundstückssuche, Finanzierungszusage und Detailplanung, zieht sich meist zwischen zwei und neun Monaten. Wer schon ein Grundstück hat und die Finanzierung steht, ist deutlich schneller durch. Wer noch sucht, kann hier locker ein halbes Jahr verlieren, gerade in gefragten Lagen rund um Berlin.
Die Baugenehmigung selbst braucht in der Praxis meist 10 bis 14 Wochen, je nach Bundesland und Auslastung des Bauamts kann es auch deutlich länger werden. Und dann die reine Bauzeit ab dem ersten Spatenstich:
- Massivhaus: 8 bis 14 Monate, in der Praxis meist 9 bis 12 Monate
- Fertighaus: 3 bis 6 Monate reine Bauzeit, dafür längere Vorlaufplanung bei der Werksfertigung
- Gesamtrahmen inklusive Planung: Massivhaus 12 bis 22 Monate, Fertighaus 9 bis 15 Monate
Destatis-Zahl zum Einordnen: Im Durchschnitt vergehen in Deutschland 27 Monate von der Baugenehmigung bis zur Fertigstellung eines Einfamilienhauses. Das ist deutlich mehr als die reine Bauzeit, weil hier Verzögerungen aller Art eingerechnet sind, von Personalengpässen bis zu Nachträgen.
Die Bauphasen im Detail: Was wann passiert

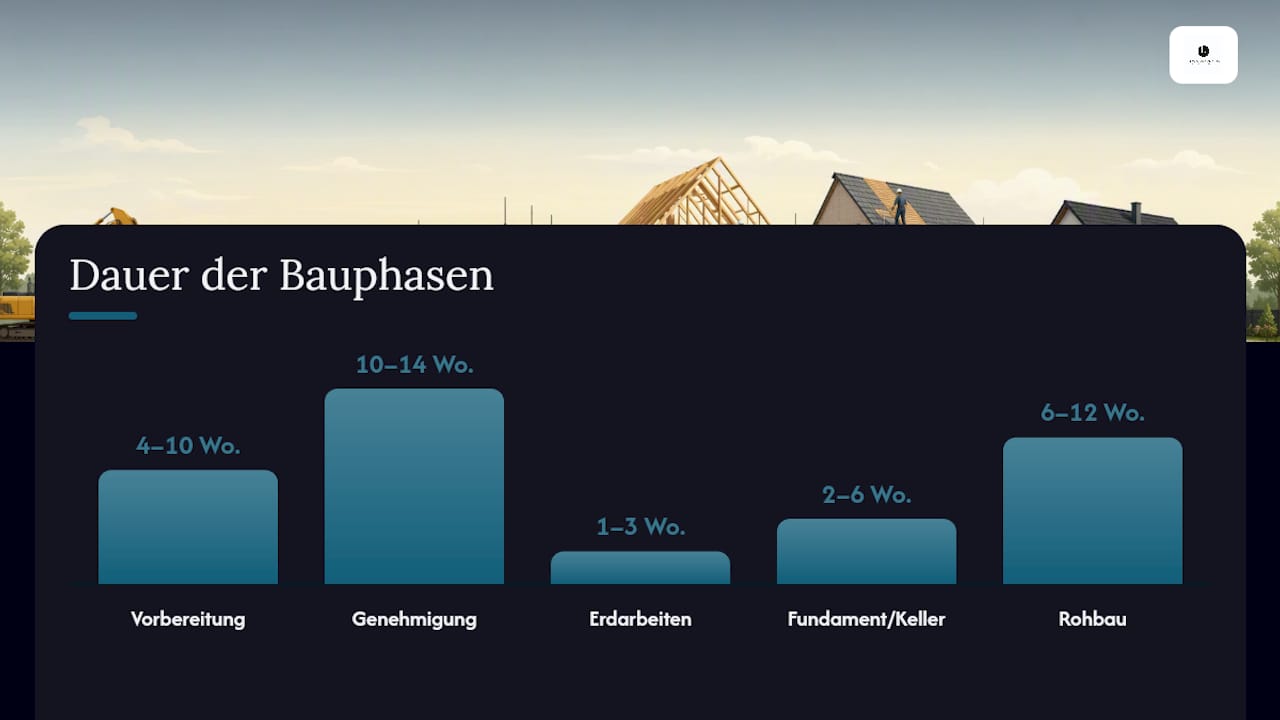

Ein Bauzeitenplan für ein Einfamilienhaus lässt sich grob in sieben Phasen gliedern. Jede hat ihre eigene Dynamik, und jede kann kippen, wenn die vorherige nicht saubern abgeschlossen wurde.
- Vorbereitung und Vorplanung (4 bis 10 Wochen): Bodengutachten, Finanzierungsgespräche, erste Entwürfe mit dem Architekten oder Bauunternehmen. Ein Bodengutachten kostet meist 500 bis 2.000 Euro und entscheidet mit, ob eine Bodenplatte reicht oder ein Keller sinnvoller ist.
- Genehmigungsphase (10 bis 14 Wochen, manchmal länger): Der Flaschenhals im ganzen Projekt. Unvollständige Unterlagen verlängern die Bearbeitung, oft um mehrere Wochen pro Rückfrage.
- Baustelleneinrichtung und Erdarbeiten (1 bis 3 Wochen): Bei innerstädtischen Grundstücken dauert die Erschließung oft länger und kostet mehr, weil Leitungen schon liegen und Platz eng ist.
- Fundament oder Keller (2 bis 6 Wochen): Eine Bodenplatte steht in ein bis zwei Wochen, ein Keller braucht drei bis sechs Wochen inklusive Aushärtung. Dafür gewinnen Sie Wohnfläche, die Sie sonst im Garten bauen müssten.
- Rohbau (6 bis 12 Wochen beim Massivhaus): Beim Fertighaus steht das Haus in ein bis drei Tagen, danach folgen wochenlange Anschlussarbeiten, die in der Werbung gern unterschlagen werden.
- Innenausbau (3 bis 8 Monate): Die längste Phase überhaupt. Elektrik, Sanitär, Heizung, Estrich, und der Estrich braucht allein zwei bis vier Wochen Trocknungszeit, bevor der Bodenbelag drauf kann. Wer hier Gewerke schlecht koordiniert, verliert Wochen.
- Außenanlagen, Abnahme, Schlüsselübergabe: Lässt sich gut parallelisieren, während innen noch gearbeitet wird. Bei der Abnahme lohnt ein genaues Mängelprotokoll, sonst zahlen Sie später doppelt.
Profi-Tipp: Bemustern Sie Fliesen, Sanitärobjekte und Türen, bevor der Rohbau steht. Jede Entscheidung, die erst während des Innenausbaus fällt, kostet im Schnitt ein bis zwei Wochen Stillstand, weil Handwerker auf Materiallieferungen warten.
Für einen vollständigen Überblick über die einzelnen Meilensteine lohnt sich ein Blick in den Bauablauf Schritt für Schritt, dort sind die Abhängigkeiten zwischen den Gewerken noch feiner aufgeschlüsselt.

Was verzögert den Bauzeitplan am häufigsten?
Fünf Gründe tauchen in fast jedem verzögerten Bauprojekt auf, manche vorhersehbar, manche nicht.
- Behördliche Rückfragen: Jede Rückweisung eines Bauantrags kostet Wochen bis Monate, weil die Bearbeitung nicht neu beginnt, sondern in der Warteschlange nach hinten rutscht.
- Wetter und Jahreszeit: Frost stoppt Betonarbeiten, dauerhafter Regen macht die Baugrube unbrauchbar. Wer im Spätherbst mit den Erdarbeiten beginnt, riskiert Wochen Stillstand im Winter.
- Material- und Handwerkerknappheit: Manche Gewerke sind Monate im Voraus ausgebucht. Früh bestellen und Alternativlieferanten kennen hilft mehr als jede Nachverhandlung im Ernstfall.
- Eigenleistung: Wer Malerarbeiten oder die Bodenverlegung selbst übernimmt, unterschätzt fast immer den Koordinationsaufwand. Das eigene Wochenende reicht selten, wenn tagsüber noch andere Gewerke Zugang zur Baustelle brauchen.
- Späte Bemusterungen und Nachträge: Jede Entscheidung, die erst nach Baubeginn fällt, bremst den nachfolgenden Gewerkezug.
Die 27 Monate von Destatis sind eben kein Naturgesetz, sondern das Ergebnis genau dieser Verzögerer, die sich im Schnitt aufsummieren. Wer sie einzeln angeht, drückt seine eigene Bauzeit deutlich unter diesen Durchschnitt.
Wie viel Zeitpuffer sollten Sie einplanen?
Als Faustregel gilt: 10 bis 20 % Zeitpuffer auf die Gesamtbauzeit, beim Massivhaus eher 8 bis 12 Wochen Reserve, beim Fertighaus reichen meist 4 bis 8 Wochen. Bei einer geplanten Bauzeit von zwölf Monaten sind das schnell zwei bis drei zusätzliche Monate, mit denen Sie realistisch kalkulieren sollten, statt sie als Worst-Case wegzudrücken.
- Vor Baubeginn entscheiden: Bemusterung, Haustechnik und die Keller-Frage müssen fix stehen, bevor der erste Bagger anrollt.
- Bauleiter einsetzen: Ein erfahrener Bauleiter mit wöchentlichen Statusmeetings fängt Verzögerungen früher ab als jedes Telefonat im Nachhinein.
- Termine visualisieren: Ein Gantt-Diagramm oder eine einfache Netzplantechnik zeigt, welche Gewerke sich gegenseitig blockieren, bevor es teuer wird.
- Bauantrag vollständig einreichen: Statik, Energienachweis, Lageplan, Baubeschreibung, alles auf einmal. Jede fehlende Unterlage bedeutet eine neue Runde im Bauamt.
Profi-Tipp: Fragen Sie bei der Bauantragstellung direkt nach der aktuellen Bearbeitungsdauer im zuständigen Amt. Manche Landkreise brauchen aktuell doppelt so lange wie der Bundesschnitt, das ändert Ihre gesamte Zeitplanung von Tag eins an.
Was zeigen Statistik und Praxis über die Bauzeit?
Die Destatis-Zahl von 27 Monaten zwischen Genehmigung und Fertigstellung ist der nüchterne Blick von oben. Sie zeigt, wie groß die Lücke zwischen Idealplan und Baustellenrealität in Deutschland gerade ist. Branchenquellen wie das Bauherren-Magazin und Bauen bestätigen unabhängig voneinander die Spannen von 12 bis 22 Monaten für Massivhäuser und deutlich kürzere Zeiträume für Fertighäuser.
In Berlin und Brandenburg setzen einige Bauunternehmen auf unabhängige TÜV-Prüfungen als Qualitätssicherung, gerade weil Zeitdruck oft zu Kompromissen bei der Bauausführung führt. Regionale Erfahrung zählt hier mehr, als man denkt: Wer die Bauämter in Ahrensfelde oder Bernau kennt, weiß auch, welche Unterlagen dort typischerweise nachgefordert werden.
Wer Zeitpläne wirklich einhalten will, verschiebt Entscheidungen nicht ins Baugeschehen hinein, sondern trifft sie vorher. Das gilt für die Bemusterung genauso wie für die Wahl des Fundaments.
Wann sich ein Keller zeitlich lohnt und wann nicht
Ein Keller kostet drei bis sechs Wochen mehr als eine Bodenplatte, das ist Fakt. Lohnt sich das? Kommt drauf an, ehrlich gesagt. Auf einem teuren Grundstück in Berlin-Bohnsdorf, wo der Quadratmeterpreis explodiert, gewinnen Sie mit dem Keller günstige Wohnfläche zurück, die sich über Jahre auszahlt. Auf einem großen Grundstück in Brandenburg, wo Boden billiger ist als Bauzeit, würde ich eher zur Bodenplatte raten.
Wenn Ihre Zeitschiene wirklich eng ist, etwa weil der Mietvertrag der aktuellen Wohnung kündigt, dann ist ein schlüsselfertiger Generalunternehmer die ehrlichere Option als der Versuch, mit Eigenleistung Geld zu sparen. Eigenleistung spart Kosten, aber fast nie Zeit, das erlebe ich immer wieder. Meine Kurzstrategie bleibt simpel: Planung komplett abschließen, Bemusterungstermine fix im Kalender, und keine Kompromisse bei der Vollständigkeit des Bauantrags. Das ist der Hebel, der am meisten bringt, ohne dass es einen Cent extra kostet.
— Daniel Marczinek
Planbar bauen statt hoffen: Der AUREA-Weg
Zeitpläne kippen meist nicht wegen eines großen Fehlers, sondern wegen zehn kleinen Verzögerungen, die sich addieren. Aurea-Massivhaus begegnet dem mit festen Meilensteinen statt vager Zusagen: Sie bekommen eine 100 % freie Grundrissplanung, bei der Entscheidungen früh getroffen werden, nicht erst während des Rohbaus.

Das schlüsselfertige Bauen bündelt alle Gewerke unter einer Verantwortung, das nimmt Ihnen die Koordinationsarbeit ab, die sonst Wochen kostet. Und jede Bauausführung läuft durch eine unabhängige TÜV-Prüfung, damit Zeitdruck nicht zulasten der Qualität geht. Wer noch kein Grundstück hat, findet über die Grundstückssuche in Berlin-Brandenburg direkt passende Optionen, etwa in Ahrensfelde, Panketal oder Bernau, mit Baugrundstück und Haus aus einer Hand. Bei der Übergabe hilft übrigens auch ein Blick auf externe Checklisten wie die acht Schritte für eine reibungslose Abnahme, um beim Einzug keine Überraschung zu erleben.
Vereinbaren Sie ein Grundlagengespräch oder eine Baustellenbesichtigung direkt über Aurea-massivhaus, dort sehen Sie, wie ein realistischer Zeitplan für Ihr Grundstück konkret aussieht.
Quellen
- Destatis: Pressemitteilung 2026 zu Baufertigstellungen
- Hausbau Phasen 2026: Der komplette Ablauf erklärt
- Hausbau: Bauphasen von A bis Z
FAQ
Wie lange ist die Bauzeit eines Einfamilienhauses?
Rechnen Sie bei einem Massivhaus mit 12 bis 22 Monaten inklusive Planung und Genehmigung, bei einem Fertighaus mit 9 bis 15 Monaten. Der Bundesschnitt von Baugenehmigung bis Fertigstellung liegt bei 27 Monaten, was Verzögerungen aller Art einschließt.
Wie lange dauert es im Durchschnitt, ein Haus zu bauen?
Die reine Bauzeit ab Spatenstich liegt beim Massivhaus meist bei 7 bis 12 Monaten, beim Fertighaus deutlich kürzer. Zählt man Vorlaufplanung und Genehmigung mit, kommen schnell weitere sechs bis zwölf Monate dazu.
Kann man mit 400.000 Euro ein Haus bauen?
Das hängt stark von Region, Grundstück und Ausstattung ab, allgemein lässt sich das ohne konkrete Bausumme nicht seriös beantworten. Bei Aurea-Massivhaus liegen die Preise für Kombinationen aus Baugrundstück und Haus in Berlin-Brandenburg, etwa eine Doppelhaushälfte in Ahrensfelde mit Baugrundstück bei 444500 € oder ein Stadthaus in Bernau mit Baugrundstück bei 419500 €, wobei genaue Preise je nach Lage und Grundstücksgröße variieren.
Welche Fertighäuser bis 300.000 Euro sind schlüsselfertig?
Das lässt sich pauschal nicht beantworten, da Preis und Ausstattung stark je Anbieter und Region schwanken. Aurea-Massivhaus bietet keine Fertighäuser an, sondern individuell geplante Massivhäuser mit schlüsselfertiger Bauausführung, aktuelle Preise für Haus-und-Grundstück-Pakete finden Sie direkt auf Aurea-massivhaus.
